前田建設工業株式会社(本店:東京都千代田区、社長:前田 操治)は、国内の棟数約90%、延床面積約50%とストック市場の多くを占める中小規模オフィスビルの省CO2化総合改修の先導的事例として、MKD名古屋ビル(中部支店)のZEB化(ZEB Ready取得済み)改修を完了しました。また一口坂中央ビル(東京建築支店)を安全・環境・働き方・技術をテーマにした総合改修工事によるZEB化(ZEB Ready取得予定)改修に着手しました。
築30年を超える中規模オフィスビルとして、当時の設計条件と近年の40℃に迫る猛暑との条件のかい離から、夏の温熱環境改善が強く求められ、また快適なオフィス空間への改善も求められていました。この度、単なる設備更新ではなく、昨今の要求水準まで建物外皮性能を向上し、熱源・空調システムの再設計に踏み込んだ改修を行うことで、省CO2化とオフィス空間の快適性向上を図ります。
【事例1】MKD名古屋ビル
既存技術の最適な組み合わせによる、ZEB Readyを実現するミニマム改修。

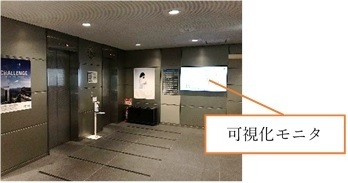

エントランスに設置したエネルギーの可視化モニタにて、省エネに対する啓発を促進。
建物概要
用 途 | : | 事務所 |
---|---|---|
構 造 | : | S造 |
階 数 | : | 地下1階、地上8階 |
建築面積 | : | 493m2 |
延床面積 | : | 4,344m2 |
竣 工 | : | 1987年 |
改修期間 | : | 2019年7月~2020年10月(完了) |
主な導入技術修項目
・ | 屋上の断熱強化 |
---|---|
・ | 高効率ビル用マルチエアコン(改修前:空冷ヒートポンプチラー+水蓄熱槽) |
・ | 照明のLED化およびセンサーによる調光制御 |
【事例2】一口坂中央ビル
安全・環境・働き方・技術をテーマにした総合改修工事の中で、ZEB Readyをも実現。
※ | 令和2年度ZEB実証事業(経済産業省)に「一口坂中央ビルZEB化改修工事」として採択決定。 |
---|
建物概要
用 途 | : | 事務所 |
---|---|---|
構 造 | : | RC造 |
階 数 | : | 地下1階、地上8階 |
建築面積 | : | 779m2 |
延床面積 | : | 4,884m2(住宅部分を除く) |
竣 工 | : | 1988年 |
改修期間 | : | 2020年10月~2021年12月(予定) |
主な導入技術
・ | 外皮の断熱強化 |
---|---|
・ | 開口部の断熱強化(Low-e複層ガラス) |
・ | 照明のLED化およびセンサーによる調光制御 |
・ | 高効率ビル用マルチエアコン(改修前:空冷ヒートポンプチラー+水蓄熱槽) |
・ | 換気CO2制御 |
<問い合わせ先>
前田建設工業株式会社 経営革新本部 広報部
電話:03-5276-5132
