耳川水系総合土砂管理における
関係工事#2

TOP Report#1 Report#2 Construction REPORT 40

山須原発電所調整池内崩壊斜面災害復旧工事

モノレールを敷設して下流アンカーを設置

 山須原発電所調整池内崩壊斜面復旧に先駆けて、前田建設は2006年に崩壊斜面法尻部に大型土嚢を設置する応急復旧工事を行った。
 2008年11月、山須原発電所調整池内崩壊斜面災害復旧工事に着工。施工に必要な仮設設備から着手した。

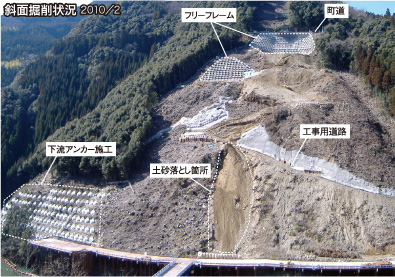

 まず、下流側斜面を施工するために、斜面上部の町道と作業場所を最短距離で結ぶモノレールを敷設し、作業効率を高めた。
 また、崩壊斜面の掘削工事と護岸工事をするために、左岸と右岸を結ぶ仮橋を構築。左岸に急速施工で乗込口を設け、そこから仮橋を架設し、右岸に作業構台を設置。25mスパンのPG橋(桁橋)を架けて、仮橋を撤去した。PG橋を架けたのは、川に流木などが流れてきたときスパンが短いと危険だからである。
 下流側斜面には地割線があったので、長さ17mのPCアンカーを岩盤に打ち込み、斜面を緊張して安定させた。

工事用モノレール

斜面上部の町道と下流側のアンカー設置箇所を最短距離で結び、作業効率を上げた。

ロッククライミングマシン

斜面上部の急斜面で土砂を掘削する際、上部の町道から吊り下げて作業した。

工事用道路の施工

急斜面で大型重機や不整地運搬車を使って作業をするために、土嚢を積むなど工夫して、工事用道路を造った。

上流部斜面高低差100mの掘削と法面保護

 上流部の高低差100mでの急勾配には、作業構台から工事用道路を造成。大型土嚢を積んで道幅を確保するなど工夫し、索道を設置して施工箇所に小型重機を吊り上げ、大型重機を組み合わせて作業した。
 上流部斜面は上部から下部へ向けて施工。上部の掘削法面整形は、ロッククライミングマシンと作業員を町道から吊って作業をした。まず地山を高さ3mずつ掘削法面整形して不整地運搬車で土砂を搬出。さらに法面整形完了ごとにフリーフレームを設置し、法面を安定させた後に次の工程施工をした。また、斜面中腹に暗渠を設け湧水処理を行い、各小段では上下流方向に雨水を処理して掘削土の含水調整を行った。
 下部アンカー設置の際は、下地処理として長繊維混入補強土工()を行った。さらにアンカーを1日2本のペースで削孔定着し、下2段はPCフレームのアンカー、3段目以上は鋼製フレームのアンカーを採用した。

※長繊維混入補強土工とは、繊維と砂を混ぜて厚さ20㎝ほど吹き付けて、もたれ擁壁を造る工法。

高層階施工状況 2011/4

自動追尾計測器

掘削中は地山の変動を、掘削後は表層の状況を観測するために、斜面に面した山に自動追尾計測器を設置。

アンカー設置

不揃いな地山の整形後、アンカーの角度調整用の下地処理(モルタル吹付)を施し、アンカーを造成し、緊張した。

斜面完成予想図

護岸工は61本のRC隣接杭で地滑り・侵食防止

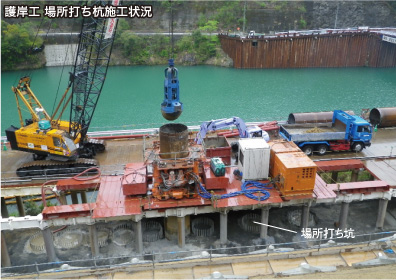

 護岸の侵食防止を目的として、φ2000㎜の場所打ち杭61本を施工し、長さ122mの護岸工を完成。杭を施工する際は、掘削に使用する全周回転機が動かないよう、鋼製の定規を作業構台にしっかり固定し、精度を追求。夜間に掘削、日中にコンクリートを打設して、1日に1本のペースで、隙間なく連続させて施工。隣接して打設したことを目視点検し、品質を確保した。
 こうして崩壊した土砂の除去と法面保護で、安定した斜面を実現。斜面復旧工事の完了後、再び急速施工で仮橋を構築し、PG橋を撤去した。
 2011年10月からは山須原発電所ダム通砂対策工事が始まり、着実に作業を進めている。2016年12月の竣工を目指して、これからも安全第一に作業に取り組んでいく。

施工が進む屋上ヘリポート 2011/9

濁水処理設備

土砂掘削やコンクリート打設の際など、現場から出る水は濁水処理とph管理を行い、水環境を守っている。

地元のお祭りへの参加

耳川流域で行われている神楽などのお祭りには積極的に参加し、地域の方々との交流を深めている。
